Laadpaal op de bouwplaats: type, vermogen, plaatsing

Build for Zero · Gepubliceerd

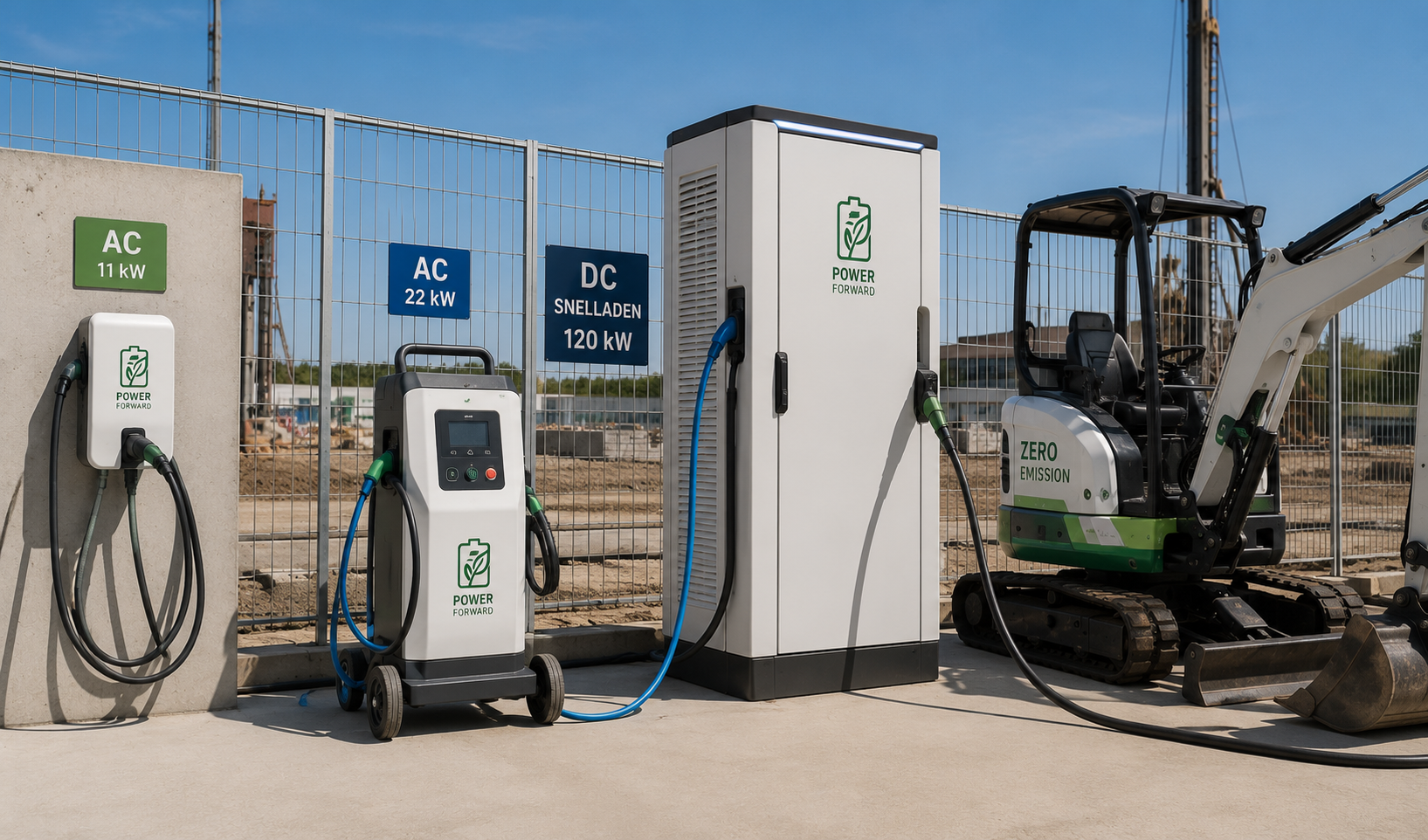

Verschillende laadpalen naast elkaar op een bouwterrein: een vaste AC-laadpaal, een mobiele lader en een DC-snellader bij een elektrische graafmachine

Wie elektrisch materieel op de bouwplaats inzet, ontkomt niet aan de vraag: welke laadpaal heb je nodig? De keuze tussen AC en DC, tussen 11 en 150 kW, en tussen een vaste of mobiele oplossing bepaalt of je machines op tijd vol zijn én hoe zwaar je netaansluiting moet zijn. In dit artikel zetten we de opties op een rij, zodat je de juiste laadinfrastructuur kiest voor jouw type bouwplaats en materieel.

Kort antwoord

Voor laden op de bouwplaats kies je tussen AC (wisselstroom, 11-22 kW, goedkoper en trager) en DC (gelijkstroom, 50-350 kW, sneller en duurder). Lichte machines, bouwketen en bestelbussen laad je met AC; zwaar materieel zoals graafmachines vraagt vaak DC-snelladen om binnen een nacht of pauze vol te zijn. Op een tijdelijke bouwplaats is een mobiele lader of laadcontainer meestal praktischer dan een vaste paal. Combineer laden met een batterij om je piekvermogen — en dus je netaansluiting — laag te houden.

AC vs DC voor de bouw

Het belangrijkste onderscheid bij laadpalen is wisselstroom (AC) versus gelijkstroom (DC). Het verschil zit in waar de stroom wordt omgezet.

Een AC-laadpaal levert wisselstroom aan de machine. De omvormer die de stroom omzet naar gelijkstroom voor de accu zit in de machine zelf. Omdat die ingebouwde omvormer beperkt is in vermogen, ligt het laadtempo van AC meestal tussen 11 en 22 kW. AC-laadpalen zijn relatief goedkoop, compact en betrouwbaar. Ze zijn ideaal voor materieel dat ‘s nachts of tijdens lange stilstand laadt: bouwketen, lichte machines, bestelbussen en elektrische gereedschapswagens.

Een DC-laadpaal heeft een grote externe omvormer en levert direct gelijkstroom aan de accu. Daardoor kan het vermogen veel hoger liggen: 50 kW voor lichtere DC-laders tot 150, 350 kW of meer voor zware snelladers. DC is de keuze als je zwaar materieel snel moet bijladen, bijvoorbeeld tijdens een pauze of bij meerdere draaicycli per dag. De keerzijde: DC-laders zijn fors duurder, groter en vragen meer vermogen van je aansluiting.

In de praktijk combineren veel bouwplaatsen beide. AC voor het materieel dat ruim de tijd heeft, DC voor de machines die niet kunnen wachten. Welke mix past, volgt uit je materieelplanning voor emissieloos bouwen: die laat zien welke machine wanneer draait en hoeveel laadtijd er overblijft.

11 / 22 / 50 / 150 kW: welke kies je?

Het benodigde laadvermogen volgt uit een simpele rekensom: accucapaciteit (kWh) gedeeld door de beschikbare laadtijd (uren) geeft het minimale laadvermogen (kW).

11 kW (AC) is geschikt voor lichte toepassingen: bouwketen, kleine machines, bestelbussen die ‘s nachts laden. Een accu van 90 kWh is in circa acht uur vol — ruim binnen een nachtvenster.

22 kW (AC) verdubbelt het tempo en past bij middelzwaar materieel dat in een avond of nacht moet bijladen. Let op: niet elke machine accepteert 22 kW AC; de ingebouwde omvormer bepaalt de bovengrens.

50 kW (DC) is de instap voor snelladen. Een accu van 200 kWh laad je hiermee in circa vier uur — genoeg voor bijladen tussen ploegen of tijdens een lange pauze.

150 kW (DC) is bedoeld voor zwaar materieel met grote accupakketten (300 kWh en meer) dat snel terug aan het werk moet. Hiermee laad je tijdens een korte pauze substantieel bij. Het vraagt wel een stevige aansluiting of een batterijbuffer.

De verleiding is groot om “voor de zekerheid” hoog vermogen te kiezen. Maar hoger laadvermogen betekent een zwaardere — en dus duurdere en moeilijker te realiseren — netaansluiting, zeker in een congestiegebied. Reken daarom eerst je werkelijke laadbehoefte door voordat je vermogen vastlegt.

Mobiele vs vaste laadoplossingen

Een bouwplaats is per definitie tijdelijk, en dat heeft gevolgen voor je laadkeuze.

Een vaste laadpaal is verankerd in de grond en aangesloten op een definitieve netaansluiting. Dat is logisch op een vaste locatie zoals een werf, depot of kantoor, maar op een bouwplaats brengt het nadelen mee: je hebt graafwerk en een definitieve aansluiting nodig, en bij het verschuiven van de bouwfase staat de paal op de verkeerde plek.

Een mobiele of verplaatsbare laadoplossing is daarom voor de meeste bouwplaatsen praktischer. Denk aan losse mobiele laders die je met de machine meeneemt, of een laadcontainer die meerdere laadpunten combineert. Een groot voordeel is de combinatie met batterijopslag: een laadcontainer met geïntegreerde batterij vangt laadpieken op en kan zelfs op een lichte of tijdelijke aansluiting draaien. Zo laad je meerdere machines zonder een zware netaansluiting.

Voor een uitgebreider overzicht van de verschillende systemen — van containerunits tot all-in-one oplossingen — is het de moeite waard om de bredere laadinfrastructuur voor de bouwplaats te bekijken. De juiste keuze hangt af van het aantal machines, de projectduur en de beschikbare netcapaciteit.

Plaatsing op een actief bouwterrein

Een laadpaal of laadcontainer goed plaatsen vraagt op een actief bouwterrein om extra aandacht. Een paar praktische aandachtspunten.

Bereikbaarheid en kabellengte. Plaats laadpunten zo dat machines er logisch bij kunnen zonder de bouwlogistiek te blokkeren. Houd rekening met de actieradius van laadkabels en met het feit dat zware machines ruimte nodig hebben om te manoeuvreren.

Veiligheid. Bescherm laadpalen tegen aanrijding met barriers of een afgeschermde zone. Zorg voor goede signalering en houd laadkabels uit looproutes. Op een natte bouwplaats zijn afgedichte connectoren en correcte aarding essentieel.

Verschuiven met de bouwfase. Plan de laadlocatie mee in je faseringsplan. Wat in de funderingsfase een handige plek is, kan in de afbouwfase in de weg staan. Mobiele oplossingen maken het makkelijker om mee te bewegen.

Energievoorziening. De plek van je laadinfrastructuur hangt samen met je aansluiting en eventuele batterij. Door laden, opslag en netaansluiting als één geheel te plannen, voorkom je dat je laadpalen plaatst op een plek waar onvoldoende vermogen beschikbaar is. Build for Zero rekent per bouwfase door hoeveel laadvermogen je nodig hebt en hoe je dat verdeelt over je aansluiting en batterij — zodat je laadpalen staan waar het materieel ze nodig heeft, zonder je netaansluiting onnodig te verzwaren.

Veelgestelde vragen

Welk vermogen laadpaal heb ik nodig op de bouwplaats?

Dat hangt af van het materieel en het beschikbare laadvenster. Lichte machines en bouwketen laad je prima met 11 of 22 kW AC. Een elektrische graafmachine of shovel met een groot accupakket vraagt vaak 50 tot 150 kW DC om binnen een nacht of pauze vol te zijn. Bereken het op basis van accucapaciteit gedeeld door de beschikbare laadtijd.

Wat is het verschil tussen een AC- en een DC-laadpaal?

Een AC-laadpaal levert wisselstroom; de omvormer in de machine zet die om naar gelijkstroom. Dat is goedkoper maar trager, meestal 11 tot 22 kW. Een DC-laadpaal levert direct gelijkstroom met een grote externe omvormer en haalt 50 tot 350 kW, geschikt voor snelladen van zwaar materieel.

Kan ik een vaste laadpaal op een tijdelijke bouwplaats plaatsen?

Dat kan, maar voor de meeste bouwplaatsen is een mobiele of verplaatsbare laadoplossing praktischer. Een vaste laadpaal vraagt een definitieve netaansluiting en graafwerk; een mobiele lader of laadcontainer verplaats je mee met de bouwfase en kun je combineren met batterijopslag.

Heb ik een zware netaansluiting nodig voor laadpalen op de bouw?

Niet per se. Door laden te spreiden over de dag en een batterij als buffer te gebruiken, kun je het piekvermogen laag houden. Zo laad je meerdere machines op een lichtere aansluiting. Een batterij vangt de laadpieken op en laadt zelf bij wanneer er ruimte op het net is.

Hoeveel laadpunten heb ik nodig op een bouwplaats?

Reken op basis van het aantal elektrische machines, het aantal laadcycli per dag en de ploegenindeling. Machines die overdag draaien en ‘s nachts laden, kunnen vaak een laadpunt delen. Machines met meerdere cycli per dag of tussentijds bijladen vragen meer punten of hoger vermogen.

Build for Zero is ontwikkeld door Productized samen met BAM — Nederlands grootste bouwbedrijf — als co-developer en pilotpartner.
