Tijdelijke netaansluiting voor de bouw: zo werkt het

Build for Zero · Gepubliceerd

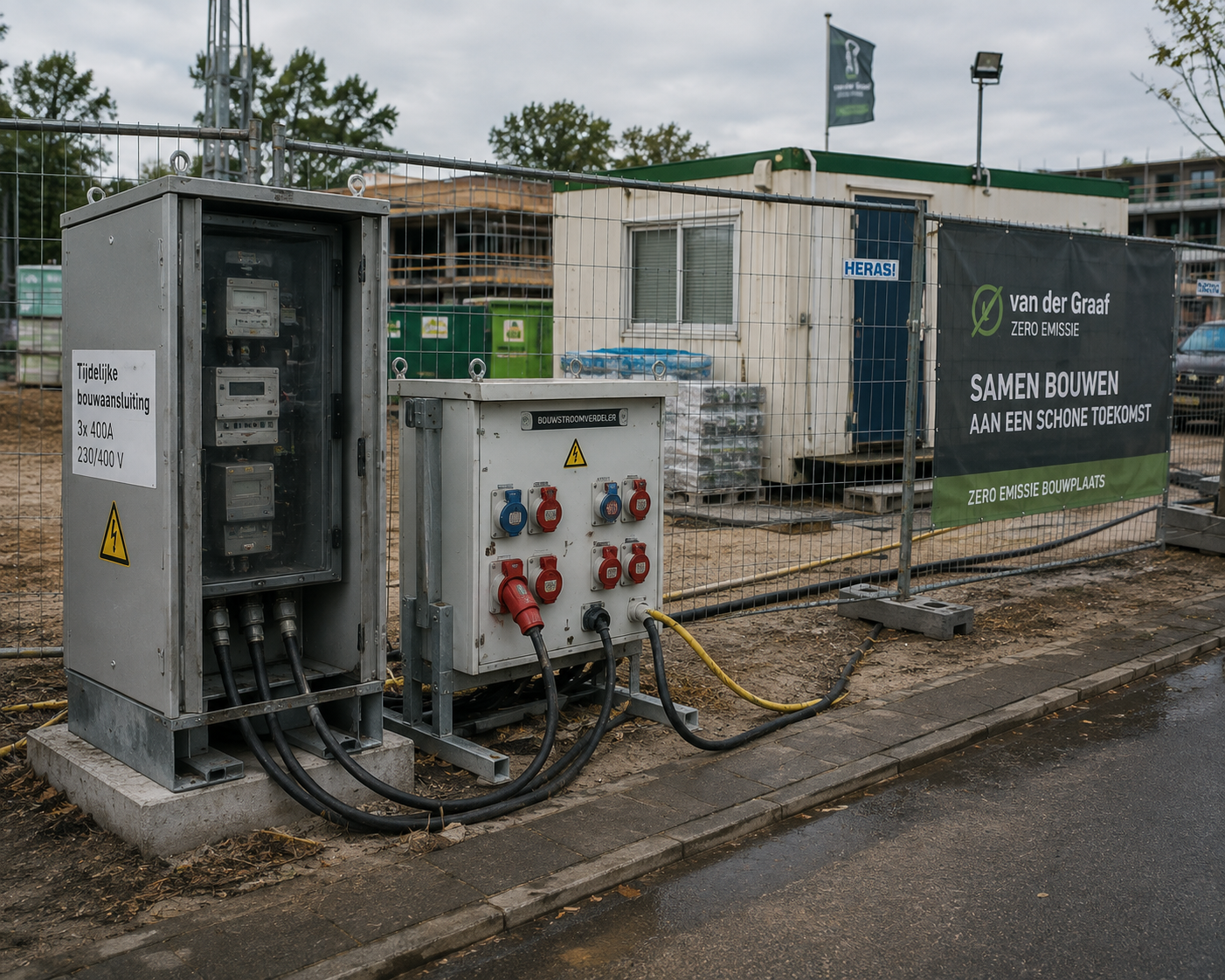

Tijdelijke bouwaansluiting met meterkast en bouwstroomverdeler aan de rand van een bouwterrein, met bouwhekken en keet op de achtergrond

Elke bouwplaats heeft stroom nodig, maar geen enkele bouwplaats is permanent. Daarvoor bestaat de tijdelijke netaansluiting: een volwaardige aansluiting op het elektriciteitsnet die met je project meekomt — en weer verdwijnt bij oplevering. Klinkt simpel, maar tussen aanvraag en werkende bouwstroomkast zitten keuzes die je projectplanning maken of breken. Zeker nu netbeheerders overlopen en netcongestie de doorlooptijden oprekt.

Zo werkt het, stap voor stap.

Kort antwoord

Een tijdelijke netaansluiting is een bouwaansluiting die je bij je regionale netbeheerder (Liander, Stedin of Enexis) aanvraagt voor de duur van het project. Kleinverbruik (tot 3x80A, circa 55 kW) is meestal binnen weken tot maanden geregeld; grootverbruik kan in congestiegebieden veel langer duren. Vraag daarom vroeg aan, onderbouw je vermogensvraag per bouwfase en plan een batterij of hybride achtervang in als het net tekortschiet.

Wat is een tijdelijke aansluiting?

Een tijdelijke netaansluiting — in de praktijk meestal “bouwaansluiting” genoemd — is technisch gewoon een netaansluiting: kabel, meterkast, meter. Het verschil zit in de looptijd en de plek. De aansluiting staat op naam van het project, zit vaak in een tijdelijke kast aan de rand van het terrein en wordt na afloop verwijderd of omgezet naar de definitieve aansluiting van het gebouw.

Er zijn twee categorieën, en het onderscheid bepaalt vrijwel alles:

  • Kleinverbruik (tot en met 3x80A): de standaard bouwaansluiting, goed voor circa 55 kW. Aanvraag verloopt via mijnaansluiting.nl en het proces is relatief voorspelbaar.
  • Grootverbruik (boven 3x80A): nodig zodra je zwaar elektrisch materieel wilt laden of meerdere zware verbruikers hebt. Hiervoor sluit je een maatwerkcontract met de netbeheerder — en beland je in gebieden met netcongestie mogelijk in de wachtrij voor transportcapaciteit.

Welke netbeheerder je nodig hebt, hangt af van de regio: Liander, Stedin of Enexis.

Wanneer past een tijdelijke aansluiting bij jouw project?

Een tijdelijke aansluiting is vrijwel altijd de goedkoopste en schoonste basis voor bouwplaatsenergie — stiller en emissievrij, waar een dieselaggregaat dat niet is. Maar de businesscase verschilt per situatie:

Korte projecten (tot circa 6 maanden). De aansluitkosten en doorlooptijd wegen relatief zwaar. Als er al een bestaande aansluiting op het perceel zit (bij renovatie of sloop-nieuwbouw), is die tijdelijk doorgebruiken vaak slimmer dan een nieuwe aanvragen.

Middellange projecten (6–24 maanden). De klassieke bouwaansluiting is hier bijna altijd rendabel. De vraag is vooral: volstaat kleinverbruik, of maakt elektrisch materieel een grootverbruikaansluiting nodig?

Binnenstedelijke en emissieloze projecten. Hier is de netaansluiting het fundament onder de hele energiestrategie: laden, keten, bemaling. Dan loont het om de vermogensvraag serieus te onderbouwen — hoe je dat doet lees je in netaansluiting aanvragen: hoe onderbouw je je vermogensvraag.

Vuistregel: bepaal eerst je piekvermogen per bouwfase, kies dan pas de aansluitcategorie. Wie andersom werkt, vraagt structureel te veel of te weinig aan.

Aanvraag en doorlooptijd

De aanvraag zelf is administratief overzichtelijk; de doorlooptijd is de echte planningsfactor.

  1. Bepaal je vermogensvraag per fase. Ruwbouw piekt anders dan afbouw. Een onderbouwd profiel voorkomt dat je maanden wacht op capaciteit die je maar zes weken nodig hebt.
  2. Dien de aanvraag in. Kleinverbruik via mijnaansluiting.nl, grootverbruik direct bij de netbeheerder met een offertetraject.
  3. Wacht op planning en realisatie. Kleinverbruik: reken op enkele weken tot een paar maanden. Grootverbruik: sterk afhankelijk van de regio — in congestiegebieden kan de wachttijd voor transportcapaciteit oplopen tot jaren. Check vooraf de situatie in jouw gebied via de capaciteitskaart.
  4. Regel de installatie ná de meter zelf. De netbeheerder levert tot en met de meter; de bouwstroomverdeling daarachter (kasten, kabels, verdelers) regel je met je installateur of verhuurder.

De belangrijkste les uit de praktijk: vraag aan zodra de locatie bekend is, desnoods al in de tenderfase. Een aansluiting die te laat komt, dwingt je maandenlang tot een aggregaat — en dat kost meer dan de hele aansluiting.

Combinatie met batterij of HVO

Steeds vaker is de tijdelijke aansluiting die je krijgt kleiner dan wat je nodig hebt. Dan zijn er twee bewezen aanvullingen.

De bouwbatterij. Een batterij op de bouwplaats laadt continu op via de beperkte aansluiting en levert piekvermogen wanneer machines laden of de vraag piekt. Zo haal je uit een 3x80A-aansluiting het equivalent van een veel zwaardere voorziening — zonder wachtrij bij de netbeheerder.

Het hybride aggregaat op HVO. Als achtervang voor donkere winterweken of onverwachte pieken kan een hybride aggregaat op HVO-diesel bijspringen. Niet emissieloos, wel fors schoner dan een standaard dieselaggregaat dat continu staat te stationairen.

De kunst zit in de verhouding: hoe groot moet de batterij zijn, wanneer heb je de achtervang echt nodig, en wat betekent dat voor je kosten per fase? Met Build for Zero reken je die scenario’s per uur door — van kale aansluiting tot aansluiting-plus-batterij — zodat je bij de netbeheerder én in je tender met onderbouwde cijfers staat.

Veelgestelde vragen

Wat is een tijdelijke netaansluiting voor de bouw?

Een netaansluiting die alleen voor de duur van het project bestaat, meestal als bouwaansluiting met eigen meterkast. Na oplevering wordt hij verwijderd of omgezet naar de definitieve aansluiting.

Hoe lang duurt het aanvragen van een tijdelijke bouwaansluiting?

Kleinverbruik: enkele weken tot een paar maanden. Grootverbruik: sterk regioafhankelijk; in congestiegebieden kan de wachttijd voor transportcapaciteit oplopen tot vele maanden of jaren.

Hoeveel vermogen krijg ik op een tijdelijke aansluiting?

Een standaard bouwaansluiting van 3x80A levert circa 55 kW. Voor gelijktijdig laden van zwaar elektrisch materieel is dat meestal te weinig en kom je uit bij grootverbruik of een batterijbuffer.

Wat kost een tijdelijke netaansluiting?

Eenmalige aansluitkosten plus periodieke kosten plus verwijderkosten — voor kleinverbruik duizenden euro’s over het project, voor grootverbruik meer. Vergelijk altijd met de brandstofkosten van een aggregaat over dezelfde looptijd.

Wat als er geen netcapaciteit beschikbaar is voor mijn bouwplaats?

Combineer de beperkte aansluiting met een bouwbatterij, gebruik een hybride aggregaat op HVO als achtervang of laat machines buiten de bouwplaats laden. Vrijwel elk project in congestiegebied draait op zo’n combinatie.
